6)、机械板作业:在以后的作业中,视混凝土的硬化情况,进行至少三次安装特殊抹具的机械板作业 。机械板的运转速度和机械板的角度变化应视混凝土地面的硬化情况而作调整 。砼强度越大,机械板抹具角度越大 。机械板作业应纵横向交错进行 。
7)、表面磨光作业:彩色耐磨地面的最终修饰加工是使用机械板或由手工拉板加工一次完成 。另外可根据客户要求
达到不同的表面光洁度及防滑要求 。一般在混凝土初凝后 2 至 4小时且混凝土抗压强度为 1.5N/mm2 完成该项目作业 。
(四)彩色耐磨地面养护:1)、彩色耐磨地面表面磨光完成后的 5—6 小时内在其表面涂敷专用养护剂并覆盖塑料薄膜进行前期养护,以防止其表面水分的急剧蒸发,保障耐磨地面材料强度稳定增长 。地面养护期一般为 7 天 。(五)伸缩缝切割:
伸缩缝切割作业可以在彩色耐磨地面混凝上强度达到设计混凝土强度标准值的 30%时进行 。割缝宽度为 5 毫米,深度不小于10 厘米,缝内浇注 A 型冷质密封膏 。

文章插图
(六)彩色耐磨地面的修补方法:若在耐磨地面施工完以后或设备安装中有耐磨地面损坏可以按以下方法修补:
1)、12 毫米修补 。(遭受雨淋.轻微损坏等场所的修补)材料:彩色耐磨地面骨料,乙烯一醋酸乙烯共聚乳胶
施工方法: 将修补面清扫干净 。将水和乙烯一醋酸乙烯共聚乳胶按 2:1 比例配合,并将其作为基层涂料涂于施工面 。用 5 目标准筛网筛除彩色耐磨地面骨料,而后将水和乙烯一醋酸乙烯共聚乳胶按网 5:1 比例配合,并将其加入无骨料的彩色耐磨地面材料中,混合搅拌制成浆料之后,再使用金属抹具将材料修补于施工面 。若有养护剂,则待其表面硬化后用小毛刷涂饰完成即可 。
2)、10mm 以上且面积大于 l ㎡的较深场所修补 。材料:彩色耐磨地面骨料 。施工方法:将要修补的施工面凿去 l 厘米深的厚度,放入直径 6 毫米间距 200 毫米钢筋网片,浇注细石混凝土 。在混凝土未硬化状态时,撒布彩色耐磨地面材料并用金属抹具加工表面直至完成 。若有养护剂,则待其表面硬化后用小毛刷涂饰完成即可 。(由于修补处会留有痕迹,所以从美网观上考虑,可以对修补部分先进行整齐切割,而后修补 。即使这样也会留有痕迹,所以最好在地面完成后加强成品保护)

文章插图
(七)主要材料:
1、彩色耐磨地面基层混凝土所需材料应严格控制,水泥必须为普通硅酸盐水泥,其强度等级不应小于 P.0 32.5;砂、石应洁净,无杂质 。砂为中砂或粗砂,碎石粒径应控制在 10~31.5 ㎜以内 。
2、彩色耐磨地面面层材料是特殊矿物骨料,由两种成分构成:一种是经过特殊加工,具有一定级配的坚硬耐磨石英砂骨料 。另一种为加有减水剂、扩散剂和增强剂等成分的特殊水泥,其具有如下性能: l)表面强度大于 68MPa 。2)耐磨度为普通混凝土的 4 倍 。
3)莫式硬度大于 7 。3、地面伸缩缝灌注采用 A 型冷质密封膏 。
(八)质量要求:

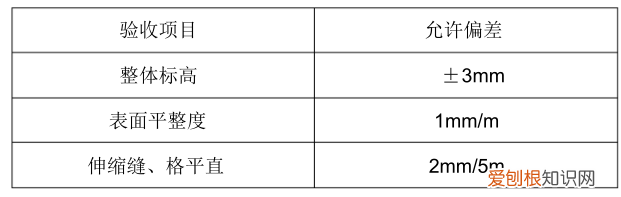

彩色耐磨地面工程验收必须满足 《地面与楼地面工程施工及验收规范》GBJ209的有关规定 。

文章插图
推荐阅读
- 父亲节必选礼物清单 父亲节送什么礼物好
- 超简单拍手养生法 拍手疗法
- 喝酒喝醉了怎么办? 喝醉酒怎么办
- win10开启左右分屏快捷键 win10如何分屏
- 五脏六腑的“值班表”! 工作时间表
- 你的名字多少分? 算命起名打分
- 笔记本电脑如何截屏快捷键 win10如何截屏
- 如何更新正版win10 win10如何更新
- win10系统坏了怎么修复 win10如何重装
